Přeskočit na obsah
Nad Zlatou řekou

Průběh prací

Prohlédněte si celou historii projektu Nad Zlatou řekou od prvních kroků až po současnou situaci.
  1. Listopad 2020

    Založení firmy Bemo Home s.r.o.

    www.bemohome.cz
    Založení firmy Bemo Home
  2. Prosinec 2020

    Místní komunikace

    Vyhotovení projektové dokumentace na místní komunikaci v obci Lešany, chodníky, odvodnění komunikace (drenáže a vsakovací objekty), dopravně inženýrské označení (dopravní značení) - Ing. Tichovský Roman, Na Karlově 94, 256 01 Benešov.
    Koordinační situace komunikace
    Místní komunikace v obci Lešany
  3. Březen 2021

    Rozšíření vodovodu a kanalizace

    Vyhotovení projektové dokumentace k vodním dílům – rozšíření vodovodu a kanalizace, vodovodní a kanalizační přípojky - J. Bejček, VODOMONT, Tyršova 1902, 256 01 Benešov.
    Koordinační situace vodovod a kanalizace
  4. Červen 2021

    Povolení a podpisy smluv

    Společné povolení MÚ v Benešově k vodním dílům – rozšíření vodovodu a kanalizace.
    Stáhnout
    Podpis smlouvy o smlouvě budoucí o realizaci přeložky distribučního zařízení.
    Podpis smlouvy o uzavření budoucích smluv o připojení odběrných elektrických zařízení k distribuční soustavě do napěťové hladiny 0,4 kV.
    Podpisy smluv o přeložce distribučního zařízení
  5. Červenec 2021

    Smlouva o dílo na inženýrské sítě

    Uzavření smlouvy o dílo s dodavatelem inženýrských sítí.
    Předání staveniště zhotoviteli inženýrských sítí.

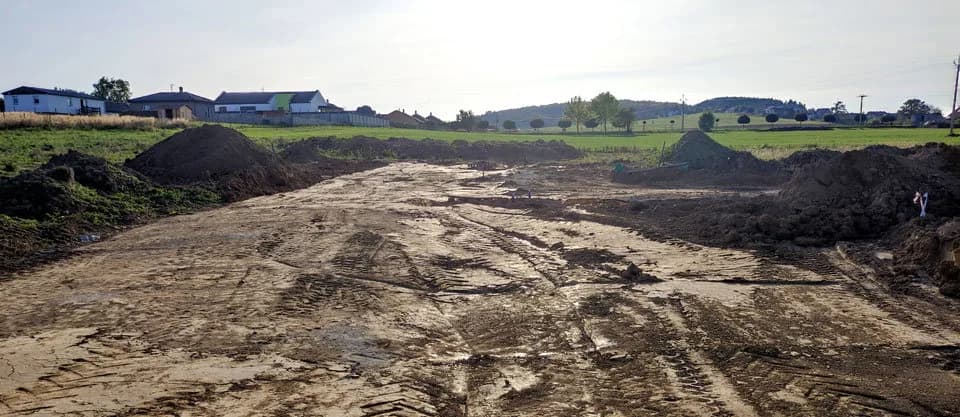

    Předání staveniště zhotoviteli inženýrských sítí
  6. Srpen 2021

    Zahájení prací

    Zahájení prací na inženýrských sítích.
    Zahájení prací na inženýrských sítích
  7. Září 2021

    Plánovací smlouva s obcí

    Uzavření plánovací smlouvy s obcí Lešany.

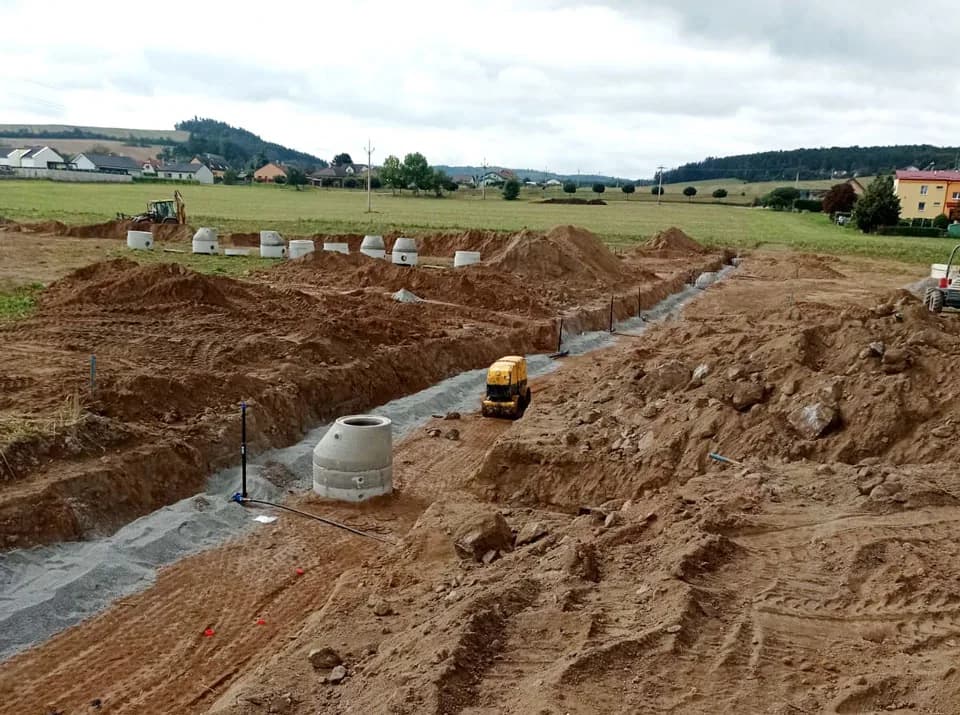

    Uzavření plánovací smlouvy s obcí Lešany
  8. Září – Říjen 2021

    Realizace vodovodu a kanalizace

    Realizace vodovodního řadu a vodovodních přípojek, kanalizačního řadu a kanalizačních přípojek.
    Realizace vodovodu a kanalizace
  9. Říjen 2021

    Projektová dokumentace na el. přípojky

    Vyhotovení projektové dokumentace na elektrické přípojky a trafostanici - ELEKTROŠTIKA, s.r.o. U Družstva Ideál 13, 140 00 Praha 4.
    Koordinační situace rozvodu elektřiny

    Projektová dokumentace - kabelové vedení

    Vyhotovení projektové dokumentace na nové kabelové vedení VN 22 kV a optickou infrastrukturu, demontáž nadzemního vedení VN 22 kV - Elektromontáže s.r.o., Polní 450, 252 29 Let.
    Celková situace VN 22 kV
  10. Listopad 2021

    Povolení na stavbu komunikace

    Společné povolení stavby komunikace a jejího odvodnění.
    Stáhnout

    Projektová dokumentace na veřejné osvětlení

    Vyhotovení projektové dokumentace na veřejné osvětlení, ELEKTROŠTIKA, s.r.o., U Družstva Ideál 13, 140 00 Praha 4.
    Stáhnout
  11. Březen 2022

    Stavební povolení a územně plánovací informace

    Uzemní souhlas MÚ v Týnci nad Sázavou s umístěním stavby kabelového vedení a transformační stanice.
    Stáhnout
    Uzemní souhlas MÚ v Týnci nad Sázavou s umístěním stavby veřejného osvětlení.
    Stáhnout
    Územně plánovací informace MÚ v Benešově o podmínkách využívání území.
    Stáhnout
    Dodatek č. 1 plánovací smlouvy s obcí Lešany.
  12. Duben 2022

    Stavební povolení - kabelové vedení

    Územní rozhodnutí MÚ v Týnci nad Sázavou na nové kabelové vedení VN 22 kV a optickou infrastrukturu, demontáž nadzemního vedení VN 22 kV.
    Stáhnout
  13. Květen 2022

    Smlouva o dodávce pitné vody

    Podpis smlouvy s obcí Lešany o dodávce pitné vody - vodovodní přípojky (obci zaplacen poplatek za vodovodní přípojky dle veřejné vyhlášky).
  14. Červen 2022

    Realizace dešťové kanalizace (vsaky)

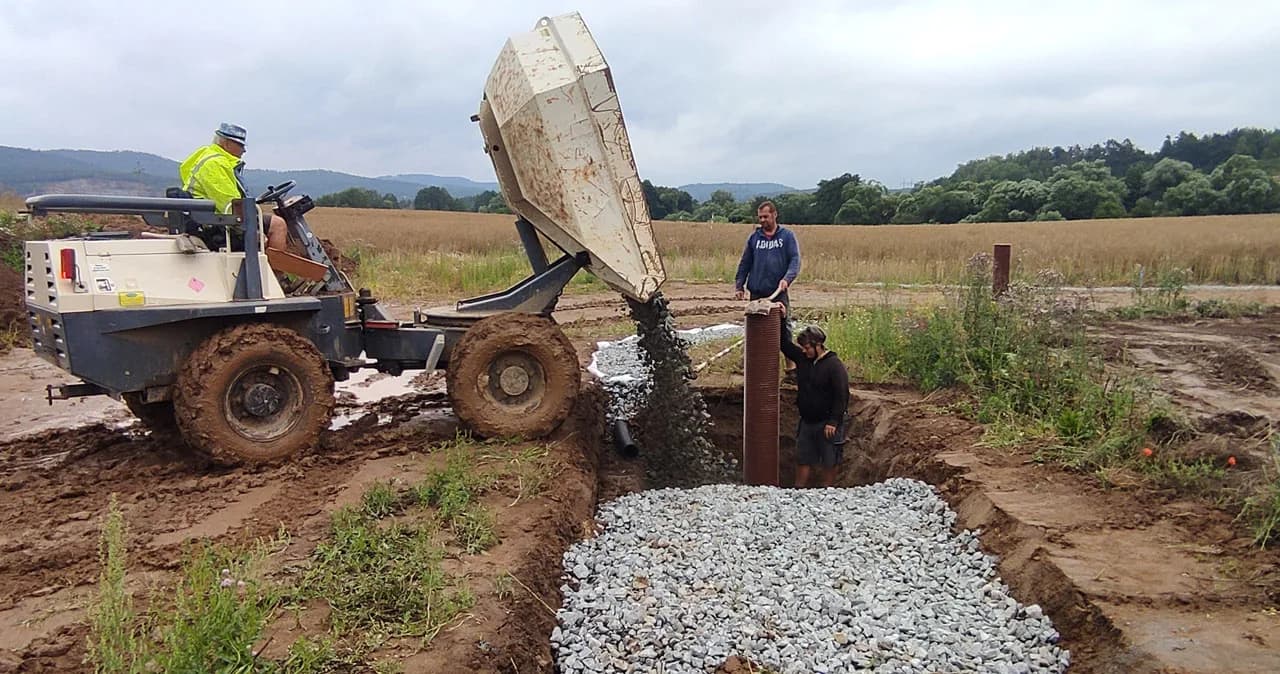

    Realizace dešťové kanalizace
  15. Červenec 2022

    Smlouva o přeložce vysokého napětí (VN)

    Podpis smlouvy o realizaci přeložky VN s ČEZ distribuce, a.s. Zaplacení poplatku ČEZu za realizaci přeložky VN.

Zajímá vás, jak projekt Nad Zlatou řekou vznikl? Více v našem příběhu.
